Госзаказчик не смог взыскать с подрядчика онкоцентра 21 млн рублей

Госзаказчик не смог взыскать с подрядчика онкоцентра 21 млн рублей

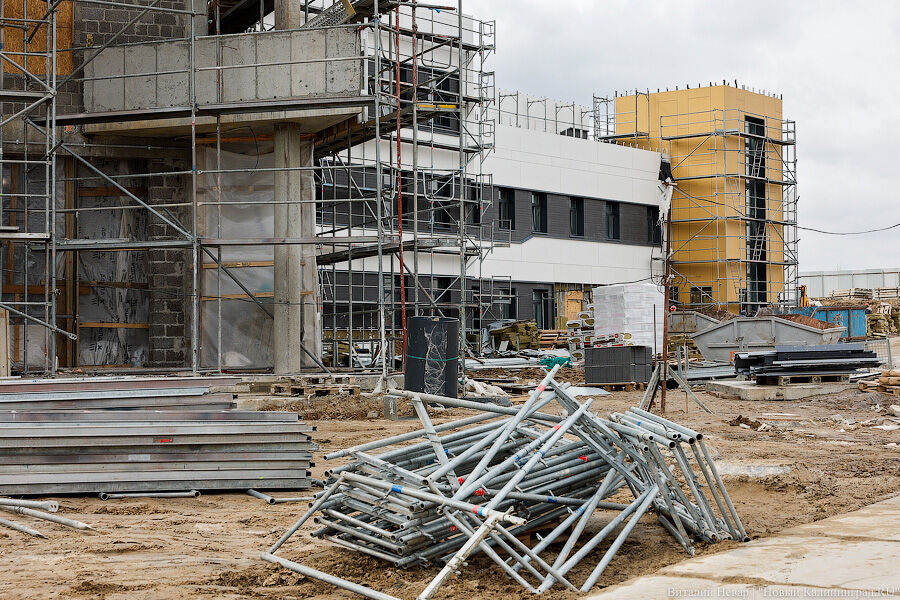

Фото: Виталий Невар / Новый Калининград
Все новости по теме: Онкоцентр

Калининградский арбитражный суд не стал удовлетворять требования госзаказчика о взыскании с генерального подрядчика онкоцентра более 21 млн рублей. Это следует из электронной картотеки арбитражных дел.

Согласно решению суда, в апреле 2021 года региональное госучреждение «Онкологический центр Калининградской области» подал к ООО «Пэтруско» иск с требованием выплатить 21,5 млн руб. При этом более 21,3 млн руб. — это неустойка, которую насчитал истец за срыв сроков строительства.

Так, в госучреждении сочли, что генподрядчик в период с апреля по декабрь 2020 года выполнил работы на сумму 16,4 млн руб., а должен был на более чем 1,1 млрд руб.

При этом, как установил суд, работы в указанный период выполнялись без утвержденного календарного графика. По требованию подрядчика он был утвержден только в марте 2021 года.

«Календарный график утвержден не был, следовательно, и основания для начисления и взыскания пени в данном случае отсутствуют», — пришел к выводу суд.

При этом он принял решение взыскать с «Пэтруско» в пользу заказчика 74 тыс. руб. за просрочку выполнения работ за февраль-март 2021 и еще 100 тыс. руб. за нарушение обязательства в части даты начала выполнения работ на объекте.

Напомним, в настоящее время от генподрядчика во внесудебном порядке требуют выплатить неустойку в размере на сумму 152 млн руб. Сроки ввода в эксплуатацию онкоцентра сдвигаются с середины 2022 года на его конец.
