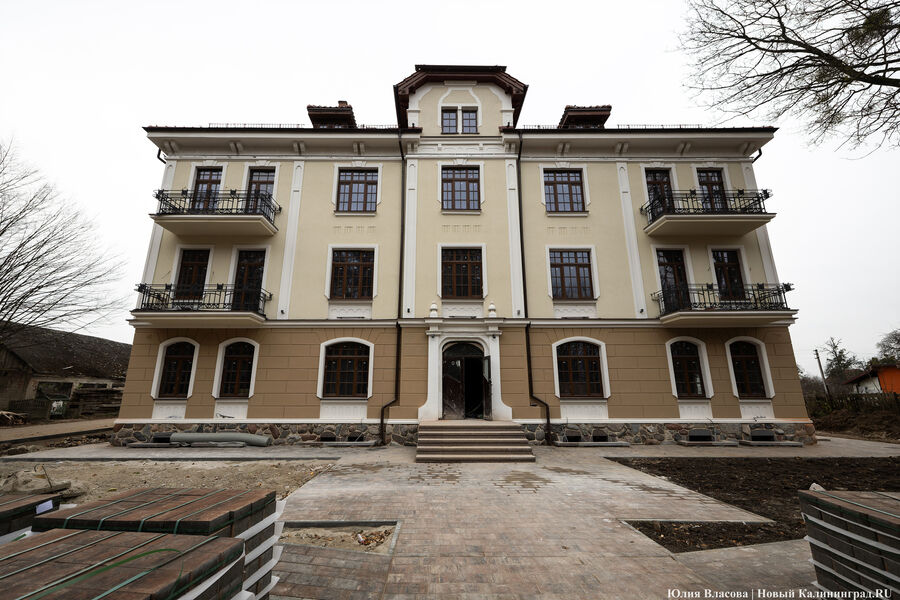

В компании «Россети Янтарь» объяснили, почему уже на год задерживается переключение новой гостиницы в поселке Железнодорожный на увеличенную мощность. Энергетики сообщили «Новому Калининграду», что в поселке необходимо провести ряд инфраструктурных преобразований.
«Нежилое здание на улице Советской, 4 в поселке Железнодорожный подключено в электросетям и получает электроэнергию в полном объеме, согласно выданной разрешенной мощности — 16 кВт, — напомнили в пресс-службе компании. — Собственник здания подал в электросетевую компанию заявку по льготному тарифу на увеличение мощности до 135 кВт, указав объект в приложенных документах как нежилую хозяйственную постройку».
Далее в компании «Россети Янтарь» заявили, что для увеличения мощности для указанного объекта необходимо «выполнить процедуры, предусмотренные законодательством Российской Федерации».
«Для этого необходимо разработать технические решения по строительству сетевых объектов, провести инженерные изыскания, разработать проект строительства, оформить акт выбора трасс, а также получить согласования в организациях-владельцах инженерных коммуникаций, государственных органах и разрешения на право пользования земельными участками под сетевые объекты, провести закупочные процедуры для определения подрядной организации. Кроме этого, реконструировать трансформаторную подстанцию и построить 250 метров линии электропередачи, чтобы увеличение мощности не сказалось на надежности электроснабжения действующих потребителей поселка», — добавили в компании.
Энергетики подтвердили, что потребитель относится к льготной категории, и что его плата за подключение «в 45 раз ниже фактических расходов», а «сетевая организация покрывает разницу за счет собственных средств».
«Затраты составляют 4 миллиона рублей», — заключили в компании «Россети Янтарь».
Напомним, что ранее гендиректор компании «Бартия» Вячеслав Воронин, который занимается приспособлением к современному использованию четырех объектов культурного наследия в Железнодорожном, сообщил «Новому Калининграду», что срок открытия гостиницы, расположенной рядом с бывшим крайсхаусом Гердауена (речь идёт о доме № 4А на Советской улице, которое ранее инвесторы называли будущим апарт-отелем — прим. «Нового Калининграда»), по независящим от инвестор причинам сдвинулся на вторую половину 2026 года.
Инвестор уточнил, что сейчас здание подключено к сети мощностью 12 кВт, которой не хватает для полноценного функционирования гостиницы.
«Мы пока на этой мощности сидим. Если одновременно включить холодильники в 21 номере, все вышибет сразу, — добавил Воронин. — Заявку на переключение мы давно подавали. Но энергетики уже на год подключение просрочили. Сейчас нам обещают, что до конца года трансформатор поменяют в поселке».
В феврале этого года бизнесмен сообщал «Новому Калининграду», что гостевой дом должен открыться летом 2026 года. На тот момент в здании проходила чистовая отделка.
