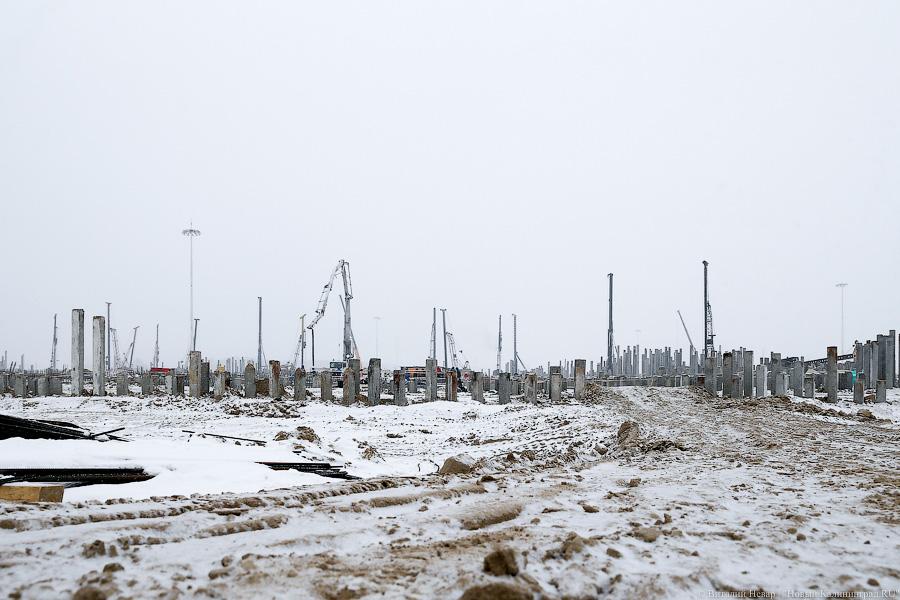

20 января на совещании у губернатора Калининградской области Николая Цуканова выяснилось, что объекты строительной площадки стадиона к
Кто крайний?
Впервые о проблеме потенциального дефицита поставок электричества к строящимся объектам на острове Октябрьский губернатор региона узнал из письма генерального директора «Крокус Интернешнл» Араса Агаларова. В нем руководитель компании, выигравшей конкурс на строительство «Kaliningrad Stadium», сообщал о рисках и о возможном срыве «фантастических» сроков возведения спортивной арены
«Я сегодня получил письмо от Агаларова, не очень корректное, с
Этот вопрос еще раз поставил на совещании и заместитель директора
Присутствовавший на совещании сотрудник ФГУП
Неприятным сюрпризом эти реплики, а тем более письмо от Араса Агаларова, стали еще и потому, что накануне Нового года на подобном совещании (оно проходило в закрытом режиме) был решен вопрос о передаче необходимой документации от «Крокус Интернешнл» к ФГУП
По версии
С точки зрения губернатора Калининградской области Николая Цуканова, заказчик формально прав, и он мог не подавать заявку, не имея на руках всей проектной документации. При этом обострять конфликт на начальном этапе строительства стадиона между основными участниками процесса он не стал, указав на необходимость находить общий язык в решении общего дела. «Но больше скажу, что пока мы не научимся работать вместе, не перекладывать друг на друга ответственность — здесь, безусловно, основную скрипку играет „
Услышал он в этот день и от своего советника Павла Саркисова, отвечающего за координацию строительства объектов на острове Октябрьский, информацию о сроках, когда можно и нужно подать электричество на объект по постоянной схеме. «Электричество может и должно быть подано край до 15 марта. По моим данным, это возможно», — уточнил Саркисов.
«Физику не обманешь»
В последнюю очередь на этом совещании о сроках, возможностях технологического присоединения спросили непосредственного исполнителя заявки — «Янтарьэнерго». По словам заместителя генерального директора компании по инвестиционной деятельности Алексея Мирманова, энергетики смогут обеспечить заявленную мощность не раньше апреля. «Предварительно временные схемы электроснабжения, все продумано. Есть срок по введению трассы. Учитывая, что это серьезный объект строительства, много техники. Предварительно с дирекцией мы обсуждали это, и уверен, найдем взаимоприемлемые решения. По срокам февраль — это сразу скажу — нереально. Наверное, апрель — это самый оптимистичный срок», — отметил представитель энергосетевой компании.
Губернатора этот ответ не устроил. Поэтому он специально переспросил: «Почему так долго? Что влияет на сроки? Что необходимо для ускорения работ?» По оценке заместителя генерального директора «Янтарьэнерго», данные расчеты — это результат проектной работы, а также необходимости соблюдения всех регламентов, цепочек поставок оборудования и особенностей работы на таком сложном объекте, как стадион.
По мнению генерального директора «Янтарьэнерго» Игоря Маковского, для ускорения технологического присоединения, прежде всего, необходима сама заявка. Об этом он сообщил СМИ в понедельник, сразу после проведения производственного совещания, посвященного ходу подготовки объектов к
«Но в итоге нам нужна для начала заявка, нужен аванс, чтобы мы могли заплатить производителям. Коллеги, которые отвечают за логистику, закупки, работают с заводами по этому виду оборудования. Посмотрим, что есть на территории области, чтобы можно было быстро сделать замещение, и будем стараться выдерживать эти сроки. Как только получим заявку, сразу акцептуем, запустим в работу, к концу недели выдадим проект договора, в следующий понедельник, сразу после поступления аванса, начнем работу».
Игорь Маковский, генеральный директор
Отметим, что, по информации
«Спорт — Ин» да дело
Напомним, что во время совещания 20 января представитель генерального застройщика обещал
Стоит отметить, что калининградский стадион — это тот редкий случай, когда контракт на проектирование крупного спортивного объекта в рамках подготовки к Чемпионату мира по футболу 2018 года достался не ФГУП
В соответствии с постановлением правительства от
Таким образом, правительство страны в рамках строительства калининградского стадиона объединило компанию, реализовавшую десятки масштабных девелоперских и социальных проектов, и бюджетную контору, вокруг которой не раз разгорались скандалы, связанные с исчезновением средств и отсутствием в штате квалифицированных
Так, в случае с проектированием стадионов в Нижнем Новгороде, Самаре и Волгограде, как выяснила «Новая Газета», подряды были переданы
В середине октября 2013 года представитель ФГУП
Каких еще сюрпризов ждать калининградским властям от
