Стройка с непростой судьбой: Балтийская АЭС ждет перемены политических ветров

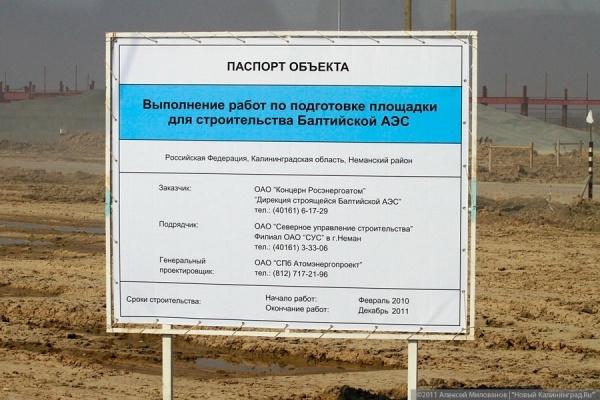

Фото из архива «Нового Калининграда.Ru»
Все новости по теме: АЭС в Калининграде

Строительство Балтийской АЭС фактически замерло больше года назад. Однако руководство станции воздерживается от термина «консервация» и уверяет прессу и общественность, что продолжение реализации одного из самых масштабных инфраструктурных проектов региона — не за горами. Во вторник глава «Дирекции строящейся Балтийской атомной электростанции» Виталий Трутнев встретился с калининградскими журналистами и объяснил истоки этого оптимизма.

Кому энергии?

«Сегодня судьба нашей стройки непростая, причина в приостановке активной фазы строительства», — пояснил Трутнев. Причиной, по его словам, стало желание стран Прибалтийского региона «выйти из всех видов экономических связей, оставшихся со времени распада Советского Союза», и «осуществить связь с европейской энергосистемой». А проект изначально был рассчитан на то, что «избытки электроэнергии будут продаваться в Европу».

Но в перспективе «энергетически самостоятельная» Прибалтика по-прежнему остается основным потенциальным рынком сбыта «продукции» Балтийской АЭС. «Даже в условиях изоляции региона, если она создастся, техническая возможность работать и выдавать электроэнергию в европейскую систему существует с помощью определенных технических устройств, которые ставятся на подстанциях на границе двух энергосистем. Мы же таким образом в Финляндии продаем электроэнергию», — пояснил Трутнев. Речь в данном случае идет о трех основных странах-потребителях: Польше, Литве и Германии.

Сегодня не хотелось бы озвучивать наших контрагентов в условиях вот этой политической ситуации, чтобы на них не оказывалось давление. Яркий пример — с Турцией. Не успели сказать, на следующий день туда выдвинулась Еврокомиссия в полном составе, чтобы заставить турков отказаться от этого проекта.

Виталий Трутнев, глава «Дирекции строящейся Балтийской атомной электростанции»

«Германия, вы знаете, приняла программы закрытия всех атомных станций. Хотя она активно развивает альтернативные источники электроэнергии, они заместить всю атомную генерацию не смогут. А промышленность, как вы знаете, у них наиболее емкая в Германии», — отметил глава дирекции. Литва не до конца распрощалась с идей достроить-таки Висагинскую АЭС, что, по словам Трутнева, свидетельствует о высокой потребности в энергии.

«В Польше на 80% генерация тепловая, угольная. Мало того, что по Киотскому протоколу они должны сократить выбросы и за них нужно будет платить, срок этих станций тоже практически исчерпал себя, на 80%», — пояснил директор БАЭС. Эта страна также неоднократно озвучивала желание построить собственную атомную станцию. Однако ни кадров, ни инфраструктуры для этого республика не имеет. «Для того, чтобы это создать, нужно 15–20 лет. Если страна поставит себе эту задачу, а Польша — одна из больших и довольно сильных Европейских государств, она, наверное, когда-нибудь сможет эту задачу реализовать, если такие условия у них создадутся», — отметил он.

В надежде продать электроэнергию будущей АЭС (а договориться с европейскими потребителями сейчас — чуть ли не единственный шанс продолжить строительство) «Росатом» разработал проект «Янтарный остров». По словам Трутнева, несмотря на искреннее желание «хозяйствующих субъектов» европейских стран покупать калининградскую электроэнергию, это желание не всегда совпадает с позицией властей этих самых стран. И на этом поприще, отметил глава дирекции, «Янтарному острову» удалось достигнуть определенных успехов. Подробности, правда, пока остаются за кадром.

«Сегодня не хотелось бы озвучивать наших контрагентов в условиях вот этой политической ситуации, чтобы на них не оказывалось давление. Яркий пример — с Турцией. Не успели сказать, на следующий день туда выдвинулась Еврокомиссия в полном составе, чтобы заставить турков отказаться от этого проекта», — подчеркнул Виталий Трутнев.

«Замороженные инвестиции»


Пока идут дипломатические маневры, в Неманском районе продолжаются работы по строительству инфраструктуры для Балтийской АЭС, но и только.

«Работа по возведению основных стадий, таких как „Ядерный остров“, куда входит комплекс зданий — реакторное отделение, система безопасности, вспомогательное здание, „Турбинный остров“, куда входят машинный зал, водоподготовка, техническое хозяйство, работу по сооружению вот этого комплекса мы приостановили», — пояснил Трутнев. По его словам, при создании «благоприятных условий» вновь развернуть стройку на полную мощность можно будет в течение полугода.

По распространявшейся ранее информации, в проект строительства БАЭС планировалось вложить до 2020 года порядка 256,5 млрд рублей.

При этом оборудование, часть которого закупается в Польше, Швеции и Франции, продолжает прибывать в Калининградскую область. «Оборудование было на 70% законтрактовано, проплачены в соответствии с договорами авансы на его изготовление, работа на заводах велась. В том числе и на заводах Европы. <…> Все добросовестно исполняют свои контрактные обязательства, и мы работаем по контролю за изготовлением этого оборудования, проводим контроль качества изготовления. И осуществляем приемку этого оборудования на заводе и потом у нас на площадке», — сказал Трутнев.

«Замороженные инвестиции», по словам главы дирекции, не пропадут. «Срок годности» у закупаемой техники немаленький. «Я раньше работал в Тверской области на Калининской АЭС. Блок № 3 был заморожен 10 лет. Через 10 лет было принято решение, что создались условия в стране, можно продолжать строительство. Стройка была расконсервирована, и блок был успешно в 2004 году построен, пущен и 10 лет уже успешно миллионный блок работает», — пояснил он. Но в крайнем случае это оборудование можно будет перебросить на другие атомные стройки страны. С готовой инфраструктурой, конечно, сложнее. Но в нее, по словам атомщика, было вложено около 20% всех затраченных на БАЭС средств.

Специалисты (а их в «разгар» строительства в марте—апреле 2013 года было порядка 1800 человек) сейчас разъехались по другим объектам госкорпорации — на Курскую АЭС-2, на Ростовскую АЭС-3, Нововоронежскую АЭС-2. Часть руководящего состава трудится над возведением станции в Турции.


В апреле-марте 2013 года к строительству БАЭС было привлечено около 1,8 тыс специалистов. Сейчас дирекция станции насчитывает менее 130 сотрудников. Еще около 200 рабочих заняты строительством инфраструктуры.

«Строителей мы перебазировали организованно всех, кто не отказался. Наверное, максимально отказались калининградцы, местные жители — кто не захотел покидать регион. Но, к сожалению, их и не так много работало на стройке. Не потому, что мы их не брали. Мы активно привлекали местных жителей, потому что для нас это выгоднее — не нужно их перебазировать, не нужно оплачивать переезд или командировочные. Но не очень сильно были заинтересованы местные, ну и вообще, вы знаете, трудовых ресурсов в регионе не очень много», — сказал Трутнев.

Сейчас местная дирекция насчитывает менее 130 сотрудников. Еще около 200 человек заняты на «инфраструктурных» стройках. Однако Виталий Трутнев уверен, что специалисты вернутся, как только будет принято решение о возобновлении работы. «Сотрудники нашего филиала приходили и говорили: как только позовете — все бросим», — отметил он.

Газоугольный сценарий


Что до утвержденного летом решения о газоугольной генерации в Калининградской области, то Виталий Трутнев предложил рассматривать его отдельно от планов по строительству атомной станции. «У нас постоянно идет некоторое смешение — то мы говорим о энергобезопасности региона, и что его обеспечит Балтийская АЭС, то мы говорим о том, что эта станция своей мощностью несоизмерима с потребностью региона и поэтому она не может быть нацелена внутрь региона. Я всем предлагаю рассматривать ее как инфраструктурный проект, который госкорпорация реализует в этом регионе, потому что он географически выгоден, — предложил глава дирекции. — Излишки, разумеется, могут и должны реализовываться внутри региона, для реализации уже других проектов. Тех же промышленных кластеров, про которые мы говорим».

Я всем предлагаю рассматривать БАЭС как инфраструктурный проект, который госкорпорация реализует в этом регионе, потому что он географически выгоден. Излишки, разумеется, могут и должны реализовываться внутри региона, для реализации уже других проектов. Тех же промышленных кластеров, про которые мы говорим.

Виталий Трутнев, глава «Дирекции строящейся Балтийской атомной электростанции»

Газоуголный сценарий, по его мнению, — дело недешевое и не быстрое. Ранее Виталий Трутнев говорил, что примерный срок его реализации 5–7 лет. «Стоимость тарифов на перевозку в Литве и даже в Белоруссии гораздо выше, чем в РФ, и это удорожит стоимость доставки. Газ лимитируется пропускной способностью того трубопровода, который 50 лет назад был построен. И пропускную способность его увеличить нельзя, можно только какую-то альтернативную систему поставки. Схема поставки сжиженного газа, которая сейчас озвучивается, она требует времени для реализации», — пояснил он.

Вопросы веры

Несмотря на все возникшие сложности и фактическую «заморозку» объекта, Виталий Трутнев заявил, что стройка должна возобновиться в ближайшем будущем. «Я верю в то, что все условия для его реализации (проекта строительства БАЭС — прим. „Нового Калининграда.Ru“) можно создать в ближайшей перспективе — год, максимум 1,5. Вполне реально. И принять решение о продолжении строительства. Если бы я в это не верил, я бы постарался реализовать себя на других площадках, — заявил глава дирекции. — Все специалисты, которые у нас сегодня есть на площадке — они легко трудоустраиваемы на других наших объектах. И то, что они сегодня еще здесь — это говорит о том, что мы верим и надеемся, что проект будет реализован в ближайшей перспективе, а не где-то через 10 лет. Иначе мы бы все поехали активно трудоустраиваться и реализовывать свои желания».


Нашли ошибку? Cообщить об ошибке можно, выделив ее и нажав Ctrl+Enter

Текст: Алла Сумарокова
